Portfolio 2023

COLLABORAZIONI / 2023

Progetti in evidenza e altri lavori.

Ho collaborato alla produzione di elaborati e tavole, alla preparazione di relazioni e allo sviluppo di cronoprogrammi per le commesse qui raccolte.

Lavori svolti nell’ambito della collaborazione professionale con InArPRO.

Le annualità seguono le commesse; i periodi riportati nelle schede comprendono gli aggiornamenti documentati.

In evidenza: Palazzo Montecitorio: concept illuminotecnico · Colle di Tenda: cantierizzazione della galleria storica

ILLUMINAZIONE ARCHITETTONICA · RAPPRESENTAZIONE / 2023

Palazzo Montecitorio: concept illuminotecnico

Lavori svolti nell’ambito della collaborazione professionale con InArPRO.

Collaborazione alla documentazione e alla presentazione del concept illuminotecnico della facciata per Areti. Le simulazioni dello studio originale illustrano l’ipotesi di illuminazione lineare sul cornicione, nelle configurazioni neutra e scenografica.

Palazzo Montecitorio: concept illuminotecnico — Simulazione della proposta di illuminazione neutra sul cornicione.
Simulazione della proposta di illuminazione neutra sul cornicione.
Palazzo Montecitorio: concept illuminotecnico — Simulazione della proposta scenografica con illuminazione tricolore.
Simulazione della proposta scenografica con illuminazione tricolore.

GALLERIE · PROGRAMMAZIONE E CANTIERIZZAZIONE / Commessa 2023 · aggiornamenti 2026

Colle di Tenda: cantierizzazione della galleria storica

Lavori svolti nell’ambito della collaborazione professionale con InArPRO.

Per l’alesaggio della galleria storica del Colle di Tenda e le opere accessorie ho contribuito allo sviluppo del cronoprogramma esteso, con costi articolati per attività, alla relazione di cantierizzazione e agli elaborati delle fasi costruttive. Un lavoro che mette in relazione tempi, importi e organizzazione operativa dei cantieri sui versanti italiano e francese.

Cronoprogramma esteso e articolazione dei costi

Il programma sviluppa la sequenza delle lavorazioni, le durate, i collegamenti tra le attività e la ripartizione dei costi. Comprende opere esterne, lavorazioni in galleria e attività accessorie, con un livello di dettaglio che consente di leggere insieme la dimensione temporale ed economica dell’intervento.

Documento originale «Crono esteso_rev_01.pdf» · 4 tavole. Apri il PDF e ingrandisci per consultare tutte le voci e i relativi costi.

Cronoprogramma esteso della galleria storica del Colle di Tenda: prima tavola del diagramma di Gantt con attività, durate e costi.
Vista d’insieme della prima tavola. Il PDF collegato contiene il cronoprogramma esteso completo.
Esplora un dettaglio della suddivisione dei costi

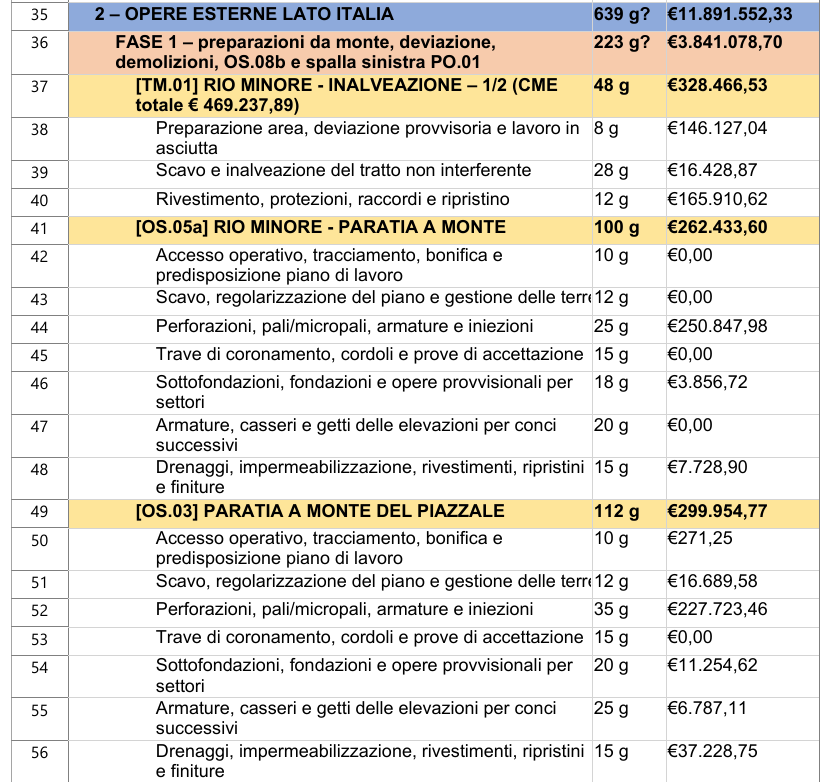

Estratto delle voci 35–56: opere esterne lato Italia, durate e costi per attività.
Dettaglio originale delle voci 35–56, con durate e costi. Gli importi di riepilogo e quelli delle sottoattività appartengono a livelli diversi e non vanno sommati tra loro.

Relazione di cantierizzazione

La collaborazione ha riguardato anche la redazione della relazione di cantierizzazione: l’elaborato descrive l’organizzazione dei cantieri e delle lavorazioni, mettendo in relazione le scelte logistiche con le fasi esecutive dell’alesaggio.

Fasi e fronti di lavoro. Sequenze operative sui lati Italia e Francia, accessi alla galleria, collegamenti e interferenze con la circolazione.

Aree e logistica. Cantiere base, cantieri operativi, aree di stoccaggio, movimentazione e gestione dei materiali.

Programmazione e sicurezza. Articolazione dei lavori nel tempo, coordinamento delle fasi e organizzazione delle vie di esodo e degli accessi di emergenza.

Elaborati delle fasi costruttive

Le tavole bilingui italiano-francese rappresentano i fronti di cantiere, le sezioni operative e i percorsi previsti durante le lavorazioni.

Colle di Tenda: cantierizzazione della galleria storica — Fasi di cantiere: avanzamento delle lavorazioni e sezioni operative, tavola 4.
Fasi di cantiere: avanzamento delle lavorazioni e sezioni operative, tavola 4.

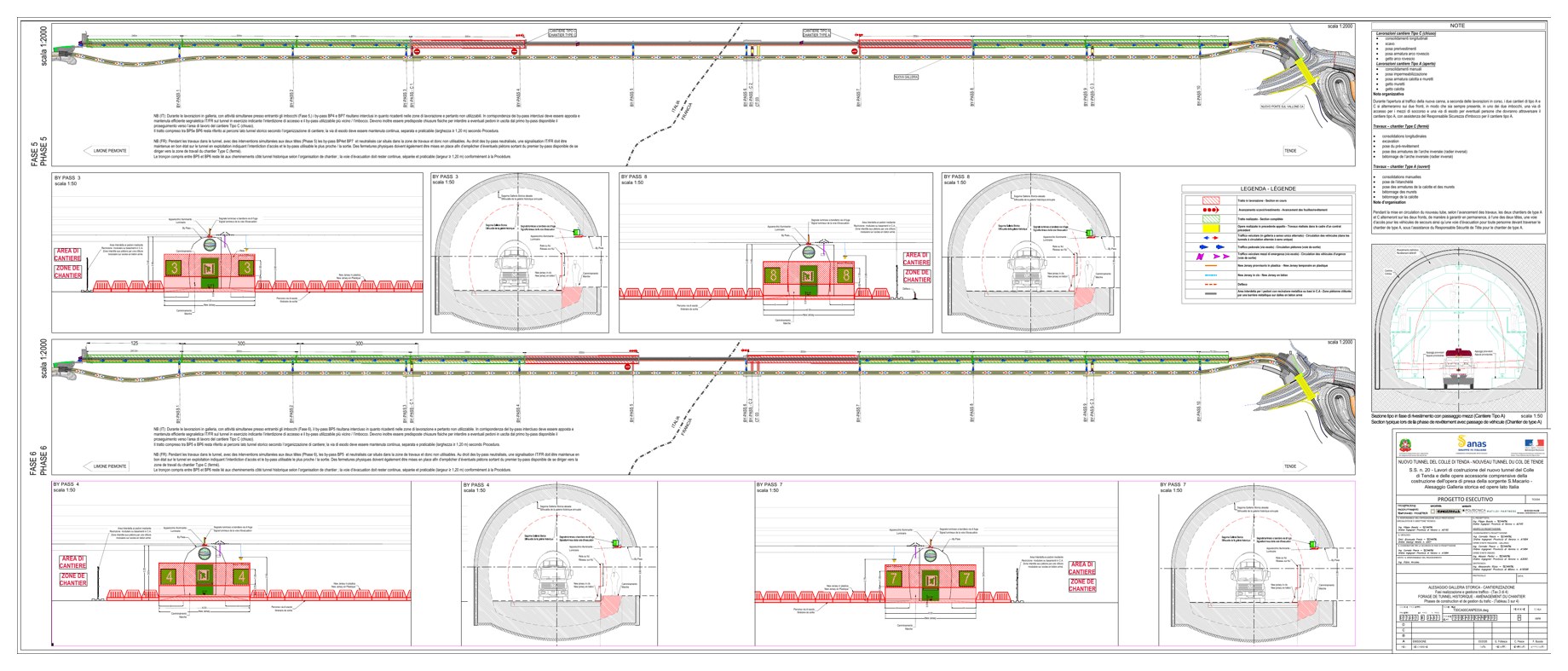

Colle di Tenda: cantierizzazione della galleria storica — Fasi di cantiere: configurazioni dei fronti di lavoro, tavola 3.
Fasi di cantiere: configurazioni dei fronti di lavoro, tavola 3.
